SURABAYA I GlobalEnergi.co – PLN Unit Induk Transmisi Jawa Bagian Timur dan Bali (UIT JBM) menuntaskan proses pekerjaan penggantian kabel (rekonduktoring) penghantar 150 kV Sekarputih–Ngoro #1. Dimana dari Gardu Induk (GI) Ngoro hingga GI Sekarputih yang mencakup sebanyak 71 tower Saluran Udara Tegangan Tinggi (SUTT) 150 kV dengan total panjang jalur 21,1 kilometer
“Proyek rekonduktoring ini dapat diselesaikan dalam jangka waktu hanya 12 hari, yakni mulai 31 Juli 2025 hingga 11 Agustus 2025,” kata General Manager PLN UIT JBM, Ika Sudarmaja dalam siaran pers, Selasa (12/8/2025).
Pekerjaan proyek yang melibatkan kolaborasi antara PLN UIT JBM, PLN Unit Pelaksana Transmisi (UPT) Malang, PLN Pusat Manajemen Proyek (Pusmanpro), dan PLN Pusat Sertifikasi (Pusertif) tak lain untuk mendukung pasokan tenaga listrik yang andal bagi Kawasan Industri di Kota Mojokerto dan sekitarnya.

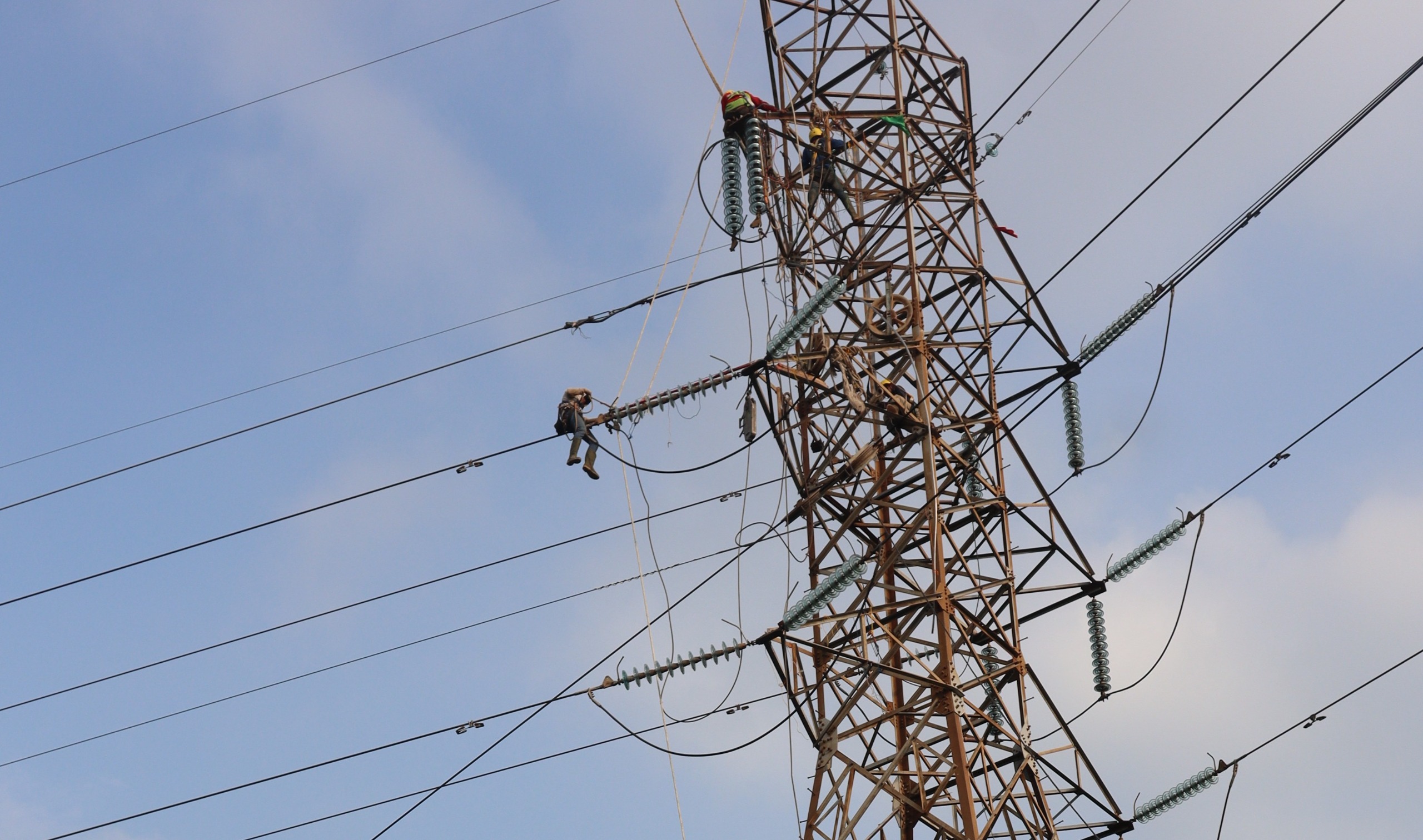

Proses rekonduktoring meliputi pelepasan dan penurunan konduktor eksisting ACSR 330 740A, kemudian diganti dengan konduktor baru tipe ACCC Brussel 1250A. Untuk memastikan sambungan konduktor terpasang optimal, tim memanfaatkan peralatan X-Ray dalam proses pengecekan.
“Dengan beroperasinya peralatan transmisi tersebut, maka dipastikan keandalan pasokan listrik ke kawasan Industri di Kota Mojokerto. Terutama bagi kawasan Industri di wilayah Ngoro yang menunjukkan pertumbuhan industri yang signifikan,” kata Ika.agk
